Na kateri točki se konča ogrevalna sezona in kakšne dogodke
Kdaj se ogrevalna sezona konča v hišah s centralnim ogrevanjem? Ali lahko kateri koli dejavniki konec sezone premaknejo na zgodnejše ali pozne številke? Katere dejavnosti spremlja konec ogrevalne sezone in priprava na naslednjo? Poskusimo odgovoriti na ta vprašanja.

O datumih
Torej, kaj je začetek in konec ogrevanja?
Zakonodajne zahteve
Odgovori so navedeni v Resoluciji Vlade Ruske federacije št. 307 Pravila za zagotavljanje javnih storitev državljanom.
- Če v hiši obstaja avtonomen ogrevalni sistem, so datumi konca in začetka ogrevalne sezone določeni s strani lastnikov prostorov.
Pojasnite: v tem primeru plačajo dejansko porabo energije ali električne energije. Preprosto povedano, lastniki stanovanj so soočeni z izbiro: bodisi ogrevanje in plačilo za to, ali prihranite na račun nekaj neugodja.
- Za sisteme DH je trajanje sezone vezano na povprečno dnevno temperaturo. Začetek ogrevanja se izvede, ko je povprečna dnevna temperatura petih dni +8 stopinj pod; je nalog za prekinitev ogrevalne sezone podan, ko se v petdnevnem obdobju zrak segreje na enakem +8.

Medtem v resničnem svetu
Resolucije so uredbe, v resnici pa je veliko bolj priročno obravnavati določene datume, ki so vnaprej znani. Za to je kar nekaj razlogov.
Najočitnejši smo.
- CHP in ogrevanje za zagon ogrevanja, da se doseže določen način; v poštenosti je treba ustvariti razliko med povratnimi in oskrbovalnimi plinovodi. Poleti je odsoten ali minimalen; v zimskem času, v ogrevalnem omrežju, pri dovodu vzdržujemo približno 6-7 kgf / cm2 in na povratnem vodu 3-4 kgf / cm2. Ustvarjanje razlike in, kar je najpomembnejše, segrevanje hladilne tekočine zahteva določene energetske vire in traja precej časa: količina vode na progah povprečnega mesta je na tisoče kubičnih metrov. Preprosto je nerealno narediti priprave za začetek v roku pol ure po poročilu napovedovalca.
- Odvisno od tega, kdaj je konec ogrevalne sezone in ko je začetek novega, načrtovan delovni čas osebja storitvenih organizacij. Oba dogodka spremlja močno povečanje števila nesreč. Kaj točno ne uspe?
- Za trenutek lansiranja so značilne tipične izpustne ploskve skozi odprte pipe in izklopljene obloge razstavljenih radiatorjev.

- Zamenjava grelnikov z lastnimi rokami pomeni neizogibno in številno puščanje navojev, montaže in varjenih spojev. Žal je beseda križanje večina ljudi neznana.
- Nazadnje, od trenutka uradnega obvestila prebivalcev o začetku ogrevanja se pričnejo pritožbe o hladnih grelnikih. Nekje v zgornjih nadstropjih ni stanovalcev, v katerih so apartmaji Mayevskyovi žerjavi; nekje preprosto ne vedo, kako uporabljati.
- Zaključek ogrevalne sezone spremlja ogromen začetek uhajanja med odseki litoželeznih radiatorjev. Hlajenje navzdol, deli nekoliko zmanjšajo svoje linearne dimenzije; Paronit tesnila, ki so v mnogih letih delovanja popolnoma izgubljene elastičnosti, ne morejo zadrževati vode.
Ker je za ključavničarje veliko dela, hkrati pa so mojstri in inženirji mest, ki morajo pripraviti dejanja za vsak dogodek, popolnoma logično, da se oblikuje program počitnic tako, da so vsi zaposleni na ključnih datumih. Strinjam se - težko je storiti, ne vnaprej vedoč, kako dolgo bo trajala ogrevanje.

Zato je v praksi slika nekoliko drugačna od tiste, ki jo predpisuje zakon.
- Vrstni red na koncu ogrevalne sezone in začetek ogrevanja se izda vsako leto istega dne. Torej, na območju Habarovsk, kjer je avtor moral delati, se je ogrevanje začelo od 1. do 5. oktobra; Odločitev o koncu sezone je prišla od vodstva KTS (komunalne ogrevalne mreže) 15. maja.
- V primeru resnih odstopanj temperature od običajne za to sezono se lahko datumi premikajo za teden dni ali več. Običajno se obvestila, kdaj se začne ali konča sezona, prihajajo iz vremenskih napovedovalcev nekaj dni pred predvidenim datumom.
Dogodki
Ogrevanje
Kaj se zgodi, potem ko je stanovanjska organizacija prejela odloćbo o koncu ogrevalne sezone od matične organizacije?

Dogodek | Akcije |

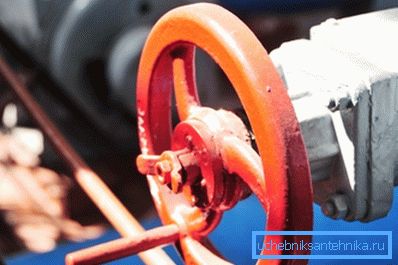

Ogrevanje stop | Hišni ventili dovodnih in povratnih cevi se popolnoma prekrivajo. Ogrevalni sistem ostane poln ves poletje; ko je potrebno popravilo, se izpusti skozi dvižne vode in ponovno napolni z vodo po zaključku dela |
Stikalo sanitarne vode | V hišah brez obtočnih trakov se dovod tople vode preklopi na dovodno cev. V vozliščih dvigal z odprtinami za dovod tople vode preklopi v način cirkulacije od vira do povratka |

Temperaturni testi
Spomladi, ko se ogrevalna sezona konča (ali malo pred zaključkom), baterije v stanovanjih še posebej segrejejo. Ker so ulice v tem času precej tople, toplota seveda povzroča močna in precej nedvoumna občutja med lastniki stanovanj.
V nasprotju s splošnim prepričanjem, to ni neumno in ne potratno. V začetku maja se izvajajo preskusi ogrevalnih sistemov za temperaturo. Tako se v ogrevalnem omrežju in hišnih sistemih identificirajo vsi morebitni problemi, povezani z izžiganjem organskih tesnil in toplotnim širjenjem cevovodnih elementov.
Bistvo testa je preprosto in jasno: s stalnim pritiskom se temperatura dotoka dvigne na največ 130-150 stopinj.

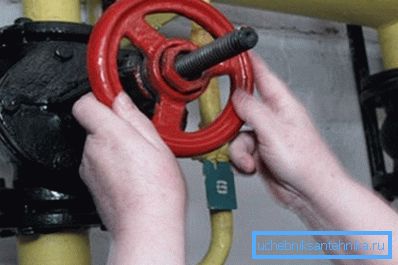

Pravila za pripravo na temperaturne preskuse niso težavna: sanitarna voda se popolnoma izklopi; ogrevanje deluje normalno.

Preizkus gostot

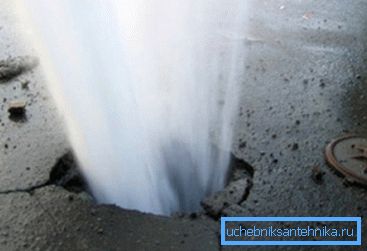

Nekaj časa po datumu končanja ogrevalne sezone se opravi še en test - za gostoto. Testirajo se samo ogrevalni vodi; tlak v njih narašča od standardnih 6-7 do 10-12 kgf / cm2 na obeh nitih. Hkrati se temperatura toplega nosilca zmanjša na cesto.
Zakaj je to potrebno? Tako se v času, ko popravilo poti ne vodi do odmrzovanja hiš in vhodov, identificira vse šibke točke cevovodov in organizira njihovo pravočasno popravilo.

Tukaj je navodila za izvajanje testov gostote delavcev pri stanovanjskih storitvah.
Dogodek | Akcije |
Onemogočanje vozlišča dvigala s ceste | Vhodni ventili v sklopu dvigala se prekrivajo. Hkrati je blokirana tudi sanitarna voda, tako da hladna voda, ki teče v sistem sanitarne vode, preko mešalnikov v stanovanjih ne poplavlja prostorov dvigal preko izpustov |
Ponastavi organizacijo | 1-2 krmilni ventili so odprti v sklopu dvigala |
Za pojasnitev: zadnji element je potreben, da pri zaprtju vratnih ventilov tlak 10-12 atmosfere ne uniči ogrevalnega sistema. Voda je skoraj nespremenljiva, za rast pritiska v zaprtem krogu pa zelo malo.
Rok za preskušanje je odvisen predvsem od prisotnosti ali odsotnosti nesreč. Praviloma trajajo od dneva do dveh.
Čiščenje
Drug dogodek, ki se zgodi po ustavitvi ogrevanja ali malo pred tem, da splakuje ogrevalni sistem doma.

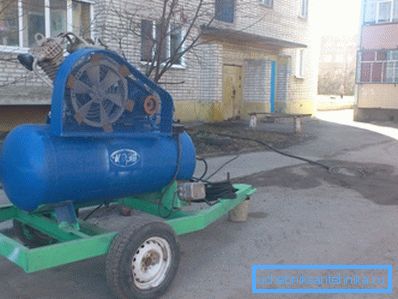

Najpogosteje se izvaja s hidropnevmatično metodo:
- Ogrevalni sistem se zažene v kanalizacijo. Ko je dovodni ventil odprt in povratni ventil je zaprt na povratni cevi, se odpre ponastavitveni ventil.
- Stisnjen zrak se vbrizga v pretok skozi krmilni ventil.
- Po nekaj urah se smer premikanja celuloze obrne.
Rezultate splakovanja oceni predstavnik ogrevalnih omrežij. Praviloma se ocenjuje vsebina radiatorjev dostopa in gretja stanovanja: od spodaj navzgor odvrženi gluhi vtikači.

Pregled ventilov
Načrt aktivnosti za pripravo na ogrevalno sezono vključuje:
- Pregled zaprtih ventilov vozlišč dvigal.
- Pregled stanja voznikov dvigal in (če je potrebno) njihovo pivo, dolgočasno ali zamenjavo.

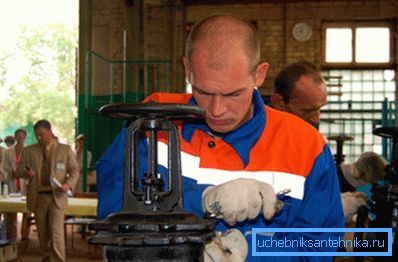

Revizijo ventilov in fitingov spremljajo njena popravila in (v primeru zamenjave). Ker je cena ventilov dovolj visoka, jih poskušajo popraviti - za varjenje obrabljenih klin in za mletje obraza. Priprava enega ventila za delo lahko traja do pol delovnega dne.

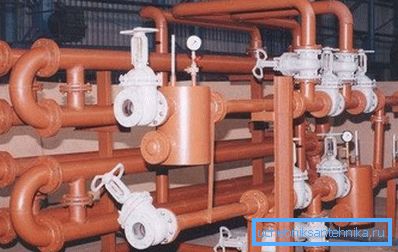

Ni pomembno, kako dolgo traja sam popravilo: predstavnik ogrevalne mreže lahko povabite, da pregleda vsak dan pred začetkom naslednje sezone. Preverjanje stanja ventilov in pribora je zelo enostavno: po tem, ko so vsi ventili v sklopu zaprti, voda ne sme priti skozi odprti regulacijski ventil.

Na podlagi čekov pripravi dejanje pripravljenosti naročnika, po katerem se hiši izda potni list za pripravljenost za naslednjo sezono.
Zaključek
Upamo, da je naš material lahko odgovoril na vprašanja, ki jih je bralec zbiral na razporedu centralnega ogrevanja. Videoposnetek, kot je ponavadi, vsebuje dodatna tematska gradiva. Uspehi!
