Kako kopati vodnjak - glavne značilnosti te vrste dela
Kot veste, je neprekinjeno oskrbo z vodo enako pomembno kot električne komunikacije in visokokakovostni ogrevalni sistem. Dajanje vode iz daleč je dolgočasno nalogo, traja veliko časa in truda. Ta članek vam bo povedal, kako kopati vodnjak v državi ali vrtu, ne da bi pritegnili zunanje strokovnjake.

Mnogi verjamejo, da je gradnja vrtine prekomerno delo, ki ga morajo opraviti strokovnjaki. Pravzaprav celo najeti strokovnjaki delajo na enak način kot je bilo storjeno pred 300 leti - z lopato in cena dela je precej impresivna. Pravilno načrtovanje in razumna porazdelitev moči vam omogočata, da naredite delo sami.
Pripravljalna faza
Na tej stopnji je treba izvajati dejavnosti načrtovanja in priprave. Pomembno je zagotoviti vse nianse in zaloge z vsem, kar je potrebno za najbolj udobno delo. Obstaja veliko dejavnikov, ki jih je treba upoštevati.

Kraj vnosa vode
Tukaj je več osnovnih zahtev, po katerih se zaščitite pred porabo pitne vode slabe kakovosti:
- Na mestu v bližini vdolbine ne bi smeli biti virov biološke kontaminacije, med njimi je odstranjevanje smeti, kupi gnoja in drugih podobnih predmetov.
- Ne zaupajte različnim "obrtnikom", ki domnevno lahko določijo optimalno lokacijo vira s pomočjo vejic in žic. Če je voda v sosednjih območjih v vodnjakih, boste na približno enaki ravni.
- Prav tako je treba upoštevati posebnosti območja, na katerem se nahaja vaša koča ali osebna parcela. Rožnata območja niso primerna za gradnjo vodnjakov zaradi visokega tveganja onesnaževanja voda. V teh krajih je edina rešitev artesian well.

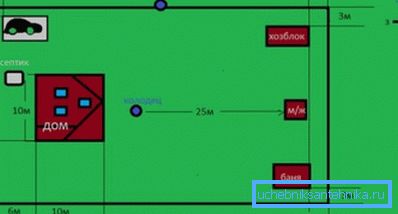

- Bolje je, da je vnos vode blizu doma, prihranili boste precejšnja sredstva pri polaganju komunikacij. Vendar pa je treba upoštevati, da se vdolbina ne sme postaviti bližje od 5 metrov od zgradb.

- Ne pozabite, da na pobočjih vode leži precej globlje, in pogosto v tleh obstajajo kamnite plasti, kopati dobro s svojimi rokami v takih razmerah je malo verjetno, da bi uspeli.
- Če je v bližini industrijskega ali agrotehničnega podjetja z veliko količino odpadnih voda, je bolje, da se v pristojni organizaciji pojasni okoljski položaj in kazalci kakovosti podzemne vode. Obstajajo primeri, ko napravo vdolbinic ne priporočamo v polmeru več kilometrov.
Osnovna delovna pravila
Torej, razmislite, kako kopati vodnjak v državi, v skladu z vsemi priporočili strokovnjakov in procesa:
- Optimalno obdobje za delo je konec zime ali konca poletja, obdobja s stabilnim vremenom in stabilnimi nivoji podzemne vode. Ni priporočljivo, da opravljamo delo spomladi, ker je, prvič, bistveno zapleten proces zaradi povečane vlage v tleh, in drugič, da je nivo podtalnice veliko višji od letnega povprečja in ko je izkopal vdolbino, lahko poleti ugotovite, da je vnos vode suh .
- Včasih je edina možnost, da deluje pozimi. Ne bojte se za delovne razmere - z kopanjem vdolbine, ne boste zamrznili, v globini zemlje pa tudi v najhujših zmrzalah je temperatura nad ničlo.
- Delo je treba izvajati neprekinjeno, saj lahko izpad povzroci oprijemne obrobe in zlepi kolono, kar je zelo nezaželeno.
- Za izvedbo dela je bolje povabiti vsaj dva asistenta, da delata čim bolj učinkovito: ene koplje, druga dvigala in nosi tla, tretja počiva. Torej, s pomočjo nenehne rotacije delavcev lahko opravimo dovolj velik del dela z običajnimi izdatki sil. Seveda je bolje zbrati še več pomočnikov, samega dela ni mogoče dokončati.

- Da bi olajšali težke postopke spuščanja obročev v jamo, je bolje postaviti ogromno strukturo nad delom, ki je opremljen s sistemom blokov - z delom na spuščanju obročev in dviganjem peska in kamnov bo veliko lažje. Če je električni vitel - na splošno, v redu, bo delo še bolj olajšano.

- Kamne, ki pridejo v stik, je treba doseči s pomočjo katerega koli kratkega vzvoda - grebena, cevi in podobno. Vezani so z vrvjo in se premikajo navzgor.
Nasvet! Bodite zelo pozorni na vrv, ko povežete velike kamne, s svojim lomom lahko dobite smrtne poškodbe.
Kako kopati vodnjak
Takoj takoj opozarjamo, da je to mogoče storiti na dva glavna načina, podrobneje bomo obravnavali značilnosti vsakega od njih.
Kopanje mine metode

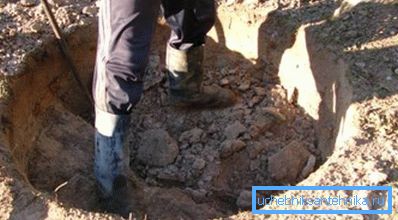

Ta pogled odlikuje dejstvo, da se najprej lukne na želeno globino in šele nato se obroči spustijo v tla.
Funkcije vključujejo naslednje:
- Glavni pogoj, pod katerim je ta vrsta dela možna, je trdna podlaga, ki ni nagnjena k razbijanju. Stene rudnika morajo biti močne in stabilne, brez svobodnih površin.
- Tako da kasneje ni nerešljivo vprašanje, kako izmeriti vodnjak, v procesu dela moramo nenehno preverjati navpičnico jame in, če je potrebno, popraviti stene.
- Obe metodi se začneta s kopanjem majhne depresije pod velikostjo obročev, ki bo služila kot glavna smernica za nadaljnje delo.

- Z poglabljanjem je potrebno vedno bolj dobavljati pesek na površino, kot je že omenjeno, okvir ali stojalo z blatom ali vitlom bo znatno pospešilo proces in ohranilo veliko moči od delavcev. Hkrati, da bi pospešili postopek, lahko svojo zmogljivost zmanjšate ročno.

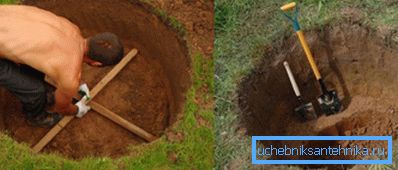

- Najlažje je preveriti geometrijo rudnika s pomočjo dveh trakov, pritrjenih navzkrižno.

- S poglabljanjem potrebe po osvetlitvi skrbite za to vnaprej. Da bi imeli pri roki prenašanje zahtevane dolžine.

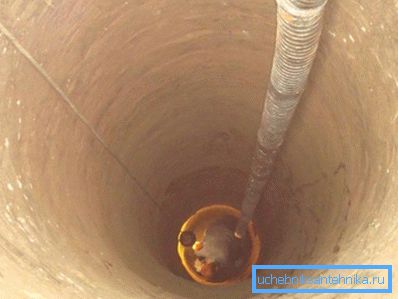

- Ko se voda pojavi, morate črpalko uporabiti za črpanje prekomerne vlage. Ne pozabite na ta vidik, v nasprotnem primeru boste morali nujno poiskati opremo in podaljšek ali jih nujno kupiti.

- Obroči se spustijo s pomočjo žerjava ali s pomočjo samonapravljene konstrukcije, to delo ni verjetno ročno.
Kopanje s sočasno namestitvijo dobro obročev
Ta metoda se razlikuje od prve:
- Najprej se po premeru obroča izkopa majhna odprtina, katere globina je lahko 20-30 cm.
- Nato je nameščen poseben čevelj, ki olajša prodiranje obročev v tla in na njej se položi prvi obroč.
- Ker je tla odstranjena, se del zmanjša zaradi svoje lastne teže in ko je njen zgornji rob enak tlom, se postavi naslednji obroč in tako naprej.

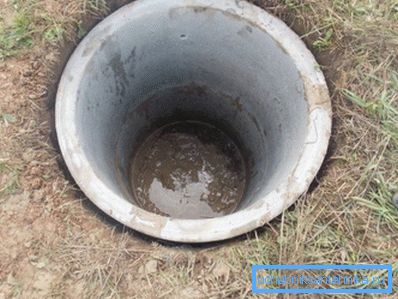

- Ko pridete do vodonosnika, morate nadaljevati s črpalko za drenažo.

- Včasih se zgodi, da gradnja preneha iti v tla, kar pomeni, da je gred rudnika odstopal od navpične osi. Poglejmo, kako uskladiti obroče v vdolbini - to je precej preprost postopek - na vrhu je postavljen velik, močan ščit, na katerega morate postaviti čim več peskovnikov, kamnov in drugih težkih predmetov. Po nekaj časa bodo obroči spet na tla.
Zapomni si! Po koncu zemeljskih površin so kamni nagnjeni na dnu vira in jih zlagajo z dobro opranimi ruševinami. Ta sistem deluje kot filter za pesek.
Zaključek
Gradnja vodnjaka je precej težek proces zaradi velike teže betonskih obročev in precejšnje količine dela pri kopanju in transportu tal (glej tudi članek Vzpostavitev kanalizacijskega vodnjaka: zahteve in vrste).
Videoposnetek v tem članku bo še bolje razumel to težavo.
