Povezovanje zasebne hiše z vodo - nianse oblikovanja in dela

20-10-2018
Oskrba z vodo

Če vodovodno cev prehaja blizu vaše hiše, vprašanje oskrbe z vodo izgine sam po sebi. Ni vam treba kopati vdolbinice, udarec luknje in druge težke naloge, se morate pridružiti omrežju za oskrbo z vodo. Priključitev zasebne hiše na centralno oskrbo z vodo ima številne odtenke, o katerih bi morali zagotovo vedeti, in to bomo videli v tem pregledu.

Na fotografiji: zagotavljanje stabilne oskrbe z vodo doma je velik plus.

Glavne prednosti priključitve na oskrbo z vodo

Razmislite, kako se uporaba centralizirane oskrbe razlikuje od posamezne oskrbe z vodo in kakšne so glavne prednosti te možnosti:

Razumni proračun Stroški povezovanja vodovodne instalacije z zasebno hišo so veliko nižji od storitev kopanja vodnjaka ali kopanja vodnjaka. To prihrani znatna sredstva, ki se lahko porabijo za nakup opreme in komponent višje kakovosti, kar pozitivno vpliva na zanesljivost in trajnost sistema.
Majhna količina dela Da bi vodili vodo, je potrebno kopati jarko iz razdelilnega vijaka v hišo in po polaganju cevi, da jo napolnite. To je mogoče storiti z lastnimi rokami brez vključevanja zemeljskih in vrtalnih naprav. Čeprav je treba priznati, da je delo precej težko in bo zahtevalo znatno vlago napora in časa.
Stabilna oskrba z vodo V nasprotju z drugimi možnostmi sistem oskrbe z vodo zagotavlja stalno vzdrževanje določenega tlaka, kar ima pozitiven učinek na delovanje sistema. Poleg tega bodo v primeru okvare, ki jih bodo odpravili zaposleni v vodni storitvi, vam ne bo treba sami poiskati okvare in ga odstraniti.
Enostavnost oblikovanja Sistem bo sestavljen samo iz njihovih dovodnih cevi in ​​ventilov. V nekaterih primerih je črpalka nameščena za izboljšanje oskrbe in povečanje tlaka, toda najpogosteje preprosto ni potrebe po tej opremi.

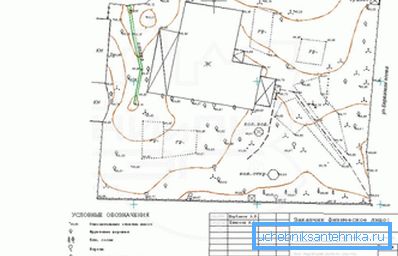

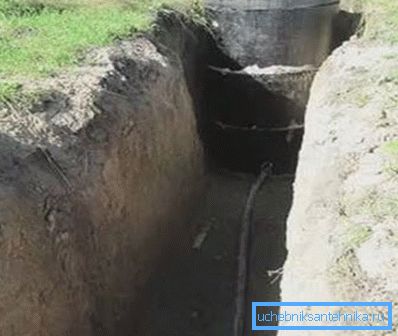

Jermen je izkopan do najbližje razdelilne vdolbinice

Kako organizirati delo

Vse dejavnosti, s katerimi želimo povezati hišo s centraliziranim vodovodnim omrežjem, lahko razdelimo v dve fazi: registracijo vseh potrebnih dokumentov in dovoljenj ter samih instalacij. Treba je omeniti, da je v prvi fazi običajno potrebno veliko dlje, zato se pripravite na izlete v oblast.

Registracija dokumentacije

Ta postopek vključuje vrsto ukrepov, ki jih je treba izvesti v določenem vrstnem redu.

Zaporedje je naslednje:

  • Prva stvar, ki jo morate imeti pri roki, je načrt mesta, kjer je treba označiti vse inženirske strukture in komunikacije. Projekt je mogoče pridobiti v katastrskem telesu, včasih pa se dajejo v vodno infrastrukturo, seveda, za plačilo.
Bolj natančnejši in natančnejši načrt, nižja je verjetnost nadaljnjih težav
  • S projektom in dokumenti, ki potrjujejo lastništvo zemljišča, je treba poslati vodnemu podjetju. Tam bi morali napisati vlogo za priključitev na centraliziran sistem oskrbe z vodo, vsi dokumenti so sprejeti v obravnavo. Rok za izdajo mnenja je 1 mesec od datuma predložitve.
  • V roku enega meseca boste dobili tehnične pogoje, v katerih je treba navesti vse potrebne parametre: kraj priključitve na komunikacije, premer cevi itd.
  • Vsi dokumenti morajo biti naslovljeni na oddelek SES, kjer je napisana vloga za izdajo mnenja o možnosti priključitve na vodovod.
  • Če želite razviti načrtovane ocene, se obrnite tudi na katero koli licencirano organizacijo. To pomeni, da boste naredili ločen projekt za povezavo vode, pomembno je, da je zasnovan v skladu z zahtevami, sicer lahko vodni delavec zavrne dokumentacijo.
  • Po usklajevanju z vodovodnim podjetjem je projekt registriran v pisarni SES.

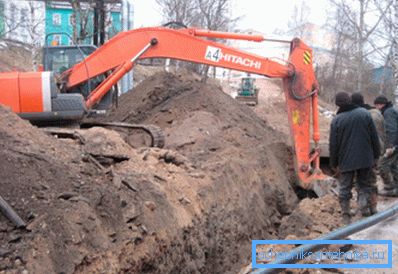

  • Nato se obrnite na gospodarske službe in se strinjate, da boste izvedli izkopavanje. Preverili bodo, ali obstaja nevarnost poškodovanja drugih sistemov in če je vse v redu, boste dobili dovoljenje.
Izkopna dela so brezskrbno usklajena z javnimi službami.
  • Z dovoljenjem se lahko dogovorite z organizacijo proizvajalca del. Družba mora imeti dovoljenje, saj lahko polaganje cevovodov, priključitev na osrednjo avtocesto in priključitev vodovodnega omrežja opravlja le licenčna organizacija.

Nasvet! Običajno v vodnem gospodarstvu obstaja seznam organizacij, ki imajo pravico opravljati takšne dejavnosti, zato se je bolje vnaprej seznaniti z njim in izbrati določeno organizacijo.

  • Samostojna povezava se uvršča kot nezakonita povezava z vodovodnim omrežjem zasebne hiše in povzroči precej velike denarne kazni, zato je strogo prepovedano opravljati delo sami.
  • Po vstopu v sistem, polaganju cevi in ​​povezavi z notranjimi komunikacijami, se lahko pokličejo predstavniki vodne službe. Pripraviti morajo akt, s katerim se instrumenti začnejo izvajati, od takrat se lahko šteje, da so dela dokončana.
  • Zadnja je pogodba za oskrbo z vodo, pod katero se plača za porabljeno vodo.

Bodite pozorni! Da bi prihranili, lahko sami opravljate nelicencirane vrste dela, kot so kopanje jarkov, polaganje gramoznih blazin in spalnih jarkov.

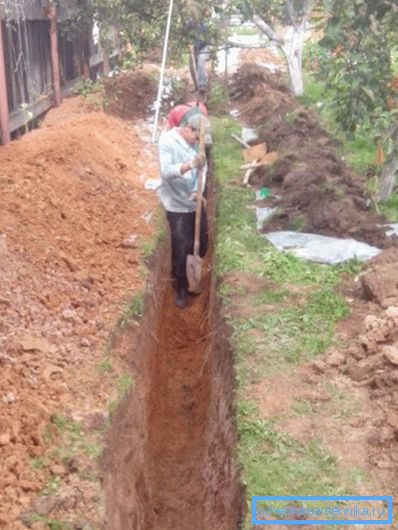

Kopati rovove z roko - zelo trdo delo

Polaganje del

Če imate v zasebni hiši roke na vodni povezavi, lahko začnete organizirati delo.

Kot je navedeno zgoraj, delo izvaja licenčna organizacija, postopek za posredovanje sporočil je naslednji:

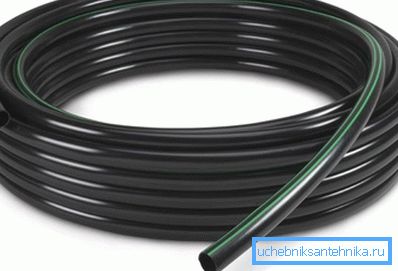

  • Tudi pred priključitvijo sistema za oskrbo z vodo v zasebno hišo je treba določiti, katero vrsto cevi bo uporabljena.. Idealna možnost so izdelki PND, niso dovzetni za oksidacijo in korozijo, ne oddajajo nobenih škodljivih snovi v vodo in se lahko uporabljajo za cevovode za pitno vodo. Poleg tega so takšne cevi prilagodljive, kar močno olajša namestitev, medtem ko je njihova teža nekajkrat manjša kot pri kovine.
Prilagodljivost HDPE cevi je pomembna prednost pred drugimi možnostmi.
  • Najprej je izkopan jar, njegova globina pa mora biti pod nivojem zamrzovanja tal. Običajno je potrebna globina približno 1,4-1,6 m, na severnih območjih in na območjih s težkim terenom in jarki bi morale biti še globlje. Cena del se zelo razlikuje in se lahko razlikuje glede na čas, odvisno od regije.

  • Če zaradi kakršnega koli razloga ni mogoče postaviti cevovoda na zahtevani globini, ga je treba zaščititi pred zmrzovanjem tako, da položite grelni kabel ali položite posebno izolacijo na cevi. Druga možnost je bolj pogosta zaradi preprostosti in nizkih stroškov izolacijskih elementov.
Segmenti so nameščeni z majhnim premikom drug drugemu, da zagotovijo prekrivanje elementov.
  • Vnaprej je potrebno vnaprej skladiščiti vse potrebne cevi, povezovalna vozlišča, žerjave in drugo opremo. Mnoge organizacije za namestitev poskrbijo za nakup vseh potrebnih in vključijo stroške vseh elementov v skupnem računu, v tem primeru morate nadzorovati stroške izdelkov po ocenah, da ne preplačujete materialov.
  • Dno jarka je treba izravnati in napolniti z ruševinami ali prodom. To je potrebno tako, da so cevi izpostavljene manj deformacijskim učinkom med delovanjem.

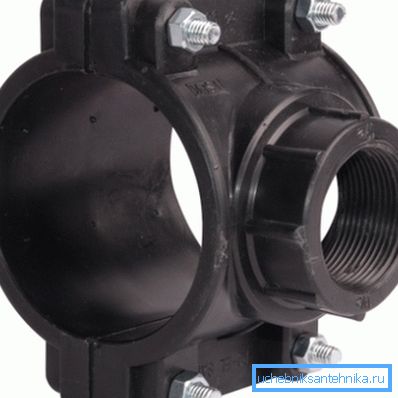

  • Povezava je možna na različne načine, organizacija, ki izvaja namestitev, izbere določeno možnost. Najpogosteje se uporablja posebna spenjalna sklopka, s pomočjo katere je zelo enostavno izdelati stransko vrstico, poleg tega pa ne traja veliko časa.
Uporaba posebnega sklopa, ki se bo zrušila v vodo, ne bo otežena
  • Na vhodu v hišo je izdelan poseben jašek ali pa je cev postavljena pod temelj in izpuščena v kotlovnici ali kateri koli drugi sobi.. Bodite pozorni na to, kako je vložek izoliran, kajti po statističnih podatkih je to del strukture, ki je pozimi najbolj dovzeten za zmrzovanje.
  • Če tlak v vodovodu ni dovolj, je priporočljivo, da v sistem vključite še posebno tlačno črpalko. Bolje je izbrati izdelke preizkušenih proizvajalcev, pomembno je, če obstaja pouk v ruščini - to bo močno poenostavilo delo.
Črpalka vam omogoča, da rešite problem nizkega tlaka, kar je še posebej pomembno za stare komunikacije

Zaključek

Za povezavo s centralizirano oskrbo z vodo morate porabiti veliko časa, da uskladite potrebno dokumentacijo, po kateri certificirana organizacija namesti in poveže cevi.

Videoposnetek v tem članku vam bo povedal nekaj pomembnih podrobnosti o tej temi.
