Vstavite v sistem oskrbe z vodo - glavne značilnosti dela
Da bi vzpostavili neprekinjeno oskrbo z vodo v zasebni hiši in na primestnem območju, se mora povezati z vodovodnimi službami. Ta vrsta dela je precej zapletena, kar dokazuje dejstvo, da je prepovedano vstavljanje v sistem oskrbe z vodo pod pritiskom, to mora storiti organizacija, ki ima ustrezno dovoljenje. Ampak, da bi prihranili, si lahko vse pripravljalno delo preživite sami, zato bomo podrobneje preučili značilnosti povezave.

Vrste obstoječih cevovodov
Metoda dela je odvisna od materiala položene avtoceste. Najpogosteje se sreča ena od treh možnosti:
Cevovodi iz litega železa | Ta možnost najdete v starih komunikacijah. Delo z njim je precej težavno zaradi velike debeline stene v strukturi in lastnostih kovine. Litoželezni je precej krhek, zato je treba pri kopanju rovov z lastnimi rokami skrbno ravnati, da ne poškodujete glavnega |
Jekleni sistemi | Ena najpogostejših možnosti danes, ki se pogosto uporablja v času Sovjetske zveze. Ima zelo visoko trdnost, vendar v procesu uporabe v kovini obstajajo korozijski procesi, zaradi česar se kakovost vode znatno poslabša |
Plastične cevi | Ta možnost se danes uporablja najpogosteje, saj je zaradi številnih prednosti: majhna teža, enostavnost transporta in namestitve, odpornost proti koroziji in dolga življenjska doba. Treba je omeniti, da je najlažji način za crash v to vrsto komunikacije, da je cena te vrste dela veliko nižja. |
Nasvet! Da bi ugotovili, katera cev je postavljena blizu vaše strani, je dovolj, da se nanaša na vodno službo ali pa samo pogledate v razdelilno vodo, s čimer natančno odpirate pokrov.

Kako narediti tie-in
Takoj takoj opozarjamo, da je nepooblaščen pristop k komunikaciji označen kot nezakonita dejavnost. Odgovornost za nezakonite tie-in vodovodne instalacije - globa v razponu od 3 do 4000 rubljev, včasih komunalnih delavcev vode, ko jih ugotovi kršitve pričakujejo veliko večji znesek, ki se plača, ampak je nezakonito, in da odloči o velikosti sodišča bi morala biti.
Glede specifičnosti dela morate imeti v rokah vse potrebne dokumente od projekta do dovoljenja, ki jo odobri ustrezna organizacija. Dela se razlikujejo glede na material cevi.
Litoželezni
Kar se tiče te možnosti, je vlečenje iz litega železa v naslednjem zaporedju:
- Točka veje čistite iz umazanije, odstranite zaščitni premaz in očistite rjo.. To je zelo pomembno, saj korozija po sedenju lahko sčasoma uniči skupno.
- Poleg tega je priporočljivo, da se na mestu, kamor bo izvrtana luknja, odstranila zgornja utrjena plast materiala z uporabo kotne brusilke.. To bo pospešilo in poenostavilo nadaljnje vrtanje. Čeprav so nekatere sodobne različice vrtalne opreme tako trajne, da ta vrsta dela ne more proizvajati.
- Naslednja faza je namestitev posebnega sedla, ki je vpenjalna spona za cevi. Da bi preprečili puščanje, je med konstrukcijo in cevjo postavljena posebna gumijasta tesnila, zato je zelo pomembno, da ga pravilno namestite tako, da se luknje v ovratniku in gumijastih tesnilah ujemajo.

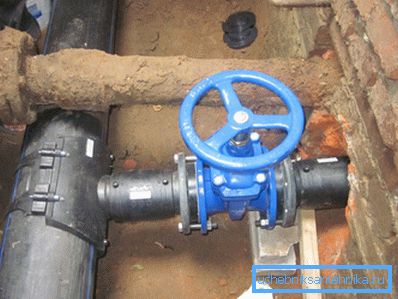

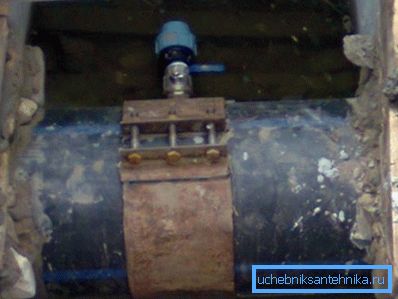

- Na strukturi je nameščen blokirni ventil, skozi katerega se vstavi posebna krona, s pomočjo katere se izvede vrtanje. Opremljen je s karbidno konico in je posebej zasnovan za delo z litino.
- Po zaključku dela se ventil izklopi in naprava se odstrani iz sistema.. Pomembno je narediti vse, kar je čim hitreje in natančno, da se čim manj razlije.

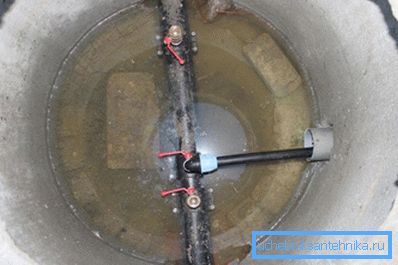

Nasvet! Za vrtanje lahko uporabite posebne naprave z visokim pritiskom, ki delujejo z mehanskim pogonom in ročno. Takšne kompaktne možnosti bistveno povečajo udobje pri delu, če se vrtanje izvaja v vrtini.

Jeklo
Glede tega gradiva lahko poveste naslednje:
- Vstavljanje vode v obstoječe omrežje je približno enako kot pri ceveh iz litega železa, vendar, če je mogoče zaustaviti oskrbo z vodo v času trajanja dela, potem lahko uporabite še eno možnost in na to bomo pozorni.
- Najprej je površina očiščena iz umazanije in obdelana z mlinom ali vrtalnikom s šobo za odstranjevanje korozije. To je potrebno, da se zagotovi največja zaščita povezave.
- Nadalje je na glavni avtocesti označena luknja, ki je rezana čim bolj točno in natančno.
- Ko je vse pripravljeno. cev je pritrjena, ki služi kot pipe in je varjena do cevovoda. Po končanem delu je šiv natančno pregledan in po potrebi zvarjen.

- Predvsem je zaporni ventil pritrjen ali zvarjen na pipo in celotna povezava obdelana z antikorozijsko spojino..
HDPE cevi
Ta možnost je drugačna, saj se povezava z obstoječim sistemom za oskrbo z vodo izvaja brez varjenja in drugih podobnih del.
Navodila za delo so naslednja:

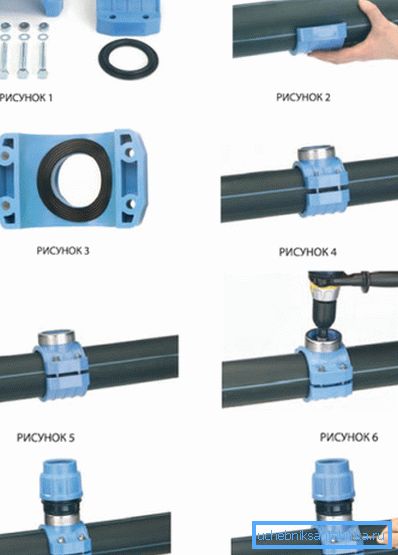

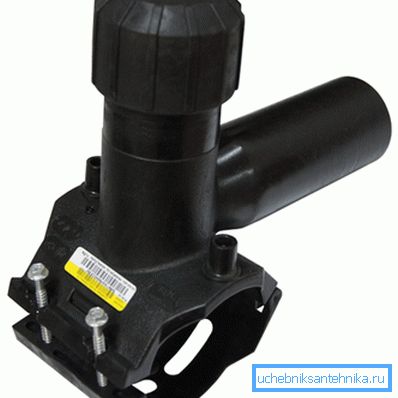

- Določen je premer vodovoda in pridobljen je poseben priključek - vpenjalna sklopka, skozi katero se priključi. V spodnjem diagramu si lahko ogledate, kako je ta element pritrjen, vse se naredi zelo hitro in preprosto.

- Po pritrditvi sklopke se namesti posebna naprava za izvrtine za vrtanje, ki je tesno pritrjena na ventil. Ko je vrtanje končano, je zelo pomembno odstraniti vrtalno črpalko čim hitreje, hkrati pa izklopiti vodo, da ne bo poplavljena.

Svetujemo vam, da skrbno pristopite k izbiri izvajalca in nadzorujete postopek, saj vidite, da v stranski vrstici ni nič težjega in da je vsaka oseba lahko razumljiva to temo.
Zaključek
Ne glede na to, koliko stroškov za oskrbo z vodo na vašem območju stroške, na to ne boste mogli prihraniti denarja, saj je prepovedano samostojno delati. Vendar je pomembno, da nadzorujete, kako dobro je delo opravljeno, in videoposnetek v tem članku bo opisal nekatere vidike ustrezne tehnologije.
