Ocenjeno prezračevanje: regulativne reference in vzorci

10-04-2018
Prezračevanje

Katera dela lahko vključujejo ocene za namestitev prezračevanja? Kakšne norme porabe pomožnih materialov in stroške delovnih ur morajo temeljiti na? Ali obstajajo kakšni standardi za te stroške? V našem članku bomo poskušali odgovoriti na ta vprašanja.

Vsako delo se začne z dokumentacijo in proračunom.

Seznam del

Za začetek se bomo odločili, katera dela je mogoče vključiti v oceno.

Main

  1. Razvoj projekta in priprava projektne dokumentacije.

Opomba: projekt mora biti upravičen z izračuni, ki potrjujejo njegovo učinkovitost in pomanjkanje odvečnosti pri delovanju načrtovanega sistema. Očitno je, da je kupec zanima ne le učinkovitost, temveč tudi prihraniti lastna sredstva.

  1. Po potrebi - razstavljanje starega prezračevalnega sistema, delno razstavljanje predelnih sten, prebijanje jaškov v stropih.
  2. Vgradnja zračnih kanalov, dovodnega zraka in dežnikov in rešetk.
  3. Vgradnja ventilatorjev, filtrov, grelnikov, klimatskih naprav in tako naprej
  4. Posebna postavka je ocena za zagon prezračevanja.
Fotografija zajema postopek odpravljanja napak in zagona klimatskega sistema.

Pomožni

Poleg dejanske namestitve in demontaže bo izvajalec:

  • Prevoz materialov in opreme.
  • Nakladanje in razkladanje (vključno z uporabo tehnologije, čigar delo se plačuje posebej).
  • Gradnja začasnih lokacij, gozdov itd.
  • V odsotnosti ob začetku dela stabilno oskrbo z električno energijo - dobava gradbišča z lastno proizvodnjo električne energije.

Regulatorni dokumenti

Pri izdelavi ocene sta uporabni dve dokumentaciji:

  1. Državne elementarne normativne ocene (GESN), oddelek 20. Dovoljujejo oceno potrebe po virih (istih delovnih ur, trajanja opreme, števila zakovic itd.).

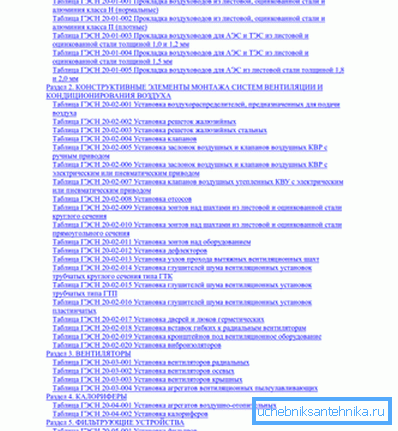

Fragment kazala GESN.
  1. Zvezna cena enote (PER), razdelek 20. Ta vsebuje predvidene stroške vsakega dela, opravljenega med namestitvijo ali demontažo. Cene so po naravi svetovalni.

Opomba: poleg PFR se nahajajo tudi teritorialne cene enote (TER), ki so prilagojene posebnim lokalnim razmeram (logistika, cestne razmere, sezonske temperature itd.). Kot utemeljitev za proračun lahko uporabimo kot FER in TER.

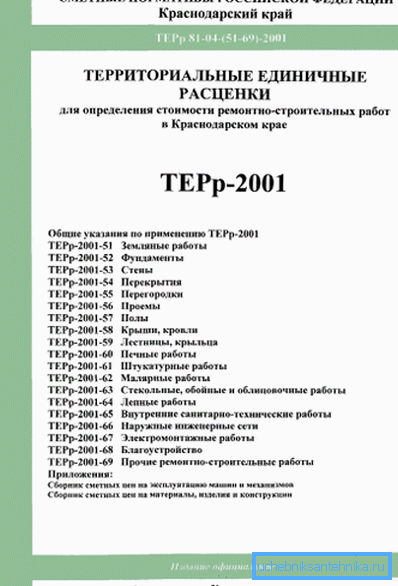

TER standardi za Krasnodarsko ozemlje.

V obeh dokumentih damo kratke odlomke.

Hesn

V skladu s tem dokumentom bodo potrebni naslednji viri za polaganje zračnega kanala s skupno površino stene 100 m2 s debelino stene 0,5 mm in premerom do 200 mm:

Tip Število
Delovni čas 167,86 delovnih ur
Strokovnjaki za stroške dela 1.3 človeške ure
Čas delovanja ročnega vitelja z vlečno silo do 2 tone 0,39 ur stroja
Čas delovanja oklepa 1,79 avtomobilskih ur
Čas obratovanja tovornjaka z dvižno zmogljivostjo do 5 ton 0,78 ur stroja
Trajanje žerjava z zmogljivostjo do 10 ton 0,52 ure stroja
Poraba kovin za stene kanala 100 m2
Poraba konstrukcijskih sornikov, podložk in orehov 0,015 t
Poraba varilnih elektrod 0.00045 t
Zapečatenje mastike 0,00501 t
Poraba azbestnih vrvi 0.00089 t
Tesnjenje gumijastih tesnil 8 kg

Fer

Toda ocenjeni stroški, na podlagi katerih se zbere lokalna ocena prezračevanja, so iz zveznih cen na enoto za leto 2001. Kot model bo služil isti zračni kanal s debelino stene 0,5 mm s površino 100 m2 in premerom do 200 mm.

Kategorija stroškov Vrednost in enote
Skupni neposredni stroški 2050, 56 rubljev
Prejemki delavcev 1467 rubljev
Delovanje stroja 134,14 rubljev
Prejemanje strojnikov 7,02 rubljev
Stroški za nespremenjene materiale 449,2 rubljev

Pojasniti: materiali, vključeni v projekt, so ločena postavka odhodkov. Neizračunani materiali so npr. Zamenjava maske varilca z naključnim zdrobljenim steklom ali zlomljeno prirobnico nastavljivega ključa med spojko. Ker je večina inštalacijskega dela izvedena ročno, s pomočjo ročnih orodij bo človeški faktor glavni element nezaželenih stroškov.

Stran FER 2001-20.

Vzorec

Upamo, da bodo navodila za proračun na splošno razumljiva bralcu. Sedaj preuči vzorec. Primer je ocena prezračevalne naprave, ki jo je pripravila moskovska družba Smeta-Moscow; zaradi omejenega obsega našega gradiva predstavljamo le majhen odlomek iz njegovega besedila.

Številka položaja Utemeljitev (šifra in številka regulativnega dokumenta) Postavka odhodkov Število Skupni stroški plačila, rubljev Stroški obratovalnih strojev, rubljev Stroški delavcev, man-ure
1 TER 20-06-002-01 Vgradnja tipičnih dovodnih komor z zmogljivostjo do 10.000 m3 / uro brez namakalnega sistema 1 1045.98 155.29 50.27
2 TER 20-03-001-02 Vgradnja radialnega ventilatorja, ki tehta do 0,12 ton 1 180.28 21 10.35
3 TER 20-02-019-01 Vgradnja konzole za prezračevalno opremo (100 kg izdelka) 0.08 1316.68 16.05 0,55
4 TER 20-02-003-10 Montaža jeklenih žaluzijskih regulacijskih prezračevalnih rešetk 150x150 mm 15 36.1 8.38 18.45
5 TER 20-01-001-02 Polaganje aluminijevih ali pocinkanih zračnih kanalov z debelino 0,5 mm in obodom do 600 mm (100 m2 površine) 0,025 3123.92 216 4.83
6 TER 20-01-001-03 Polaganje aluminijevih ali pocinkanih zračnih kanalov debeline 0,5 mm in oboda 800, 1000 mm (površina 100 m2) 0,36 2890.74 172.91 63.63
7 SCM-300-9066-1 Pocinkana jeklena zračna cev z debelino 0,5 mm (m2) 38.5 9799

Še en vzorec izredno poenostavljenih ocen.

Zaključek

Upamo, da bo naš material pomagal bralcu usmeriti pri pripravi ocen. Kot običajno, v priloženem videoposnetku najdete dodatne informacije. Uspehi!
